雁塔校区住宅楼建设进展情况通报

发布时间:2017-08-29 18:23 访问:

根据2017年校党政工作要点部署安排,为保证雁塔校区住宅楼按期交付使用,基建处全体工作人员暑期始终坚守在工地一线,顶着烈日,冒着酷暑,克服种种困难,加班加点,在严抓安全生产,保证工程高质量完成情况下,督促施工单位及监理单位,加快工程建设进度,具体进度如下:

13号楼:

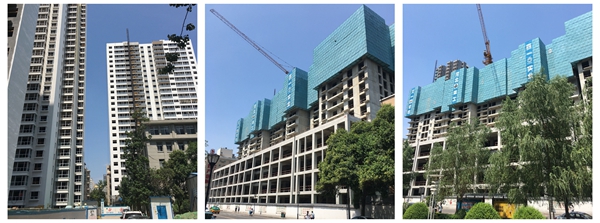

外墙保温完成。楼梯间及公共部分两遍腻子完成。室内电梯安装完成。地暖施工完成。进户门已进场,即将开始安装。公共部分地砖完成50%,墙砖完成20%。电线电缆、灯具、配电箱安装即将开始,其余机电工程全部完成。玻璃窗扇已进场,开始安装。栏杆扶手已进场,开始安装。消防立管安装完成。

4号楼:

1单元主体施工至14层墙面;2单元主体施工至13层顶板。3单元主体施工13层墙面。4单元主体施工13层(墙、柱、梁板一体)。土方回填完成50%



                         (供稿:基建处 撰稿:宋炜 审核:白建超)
