雁塔校区住宅楼建设进展情况通报

发布时间:2017-11-10 10:14 访问:

根据10月11日雁塔校区住建推进会的安排,为了按期交房,基建处工作人员克服各种困难,在严抓安全生产,保证工程高质量完成情况下,加紧雁塔校区住宅楼施工,具体进度如下:

一、工程进度

1—3号楼:

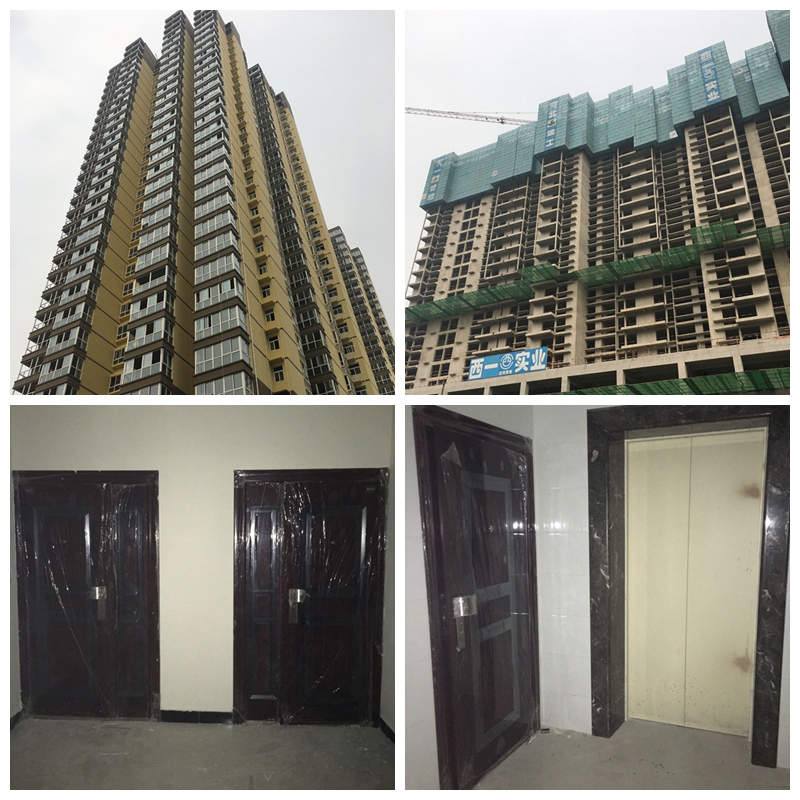

外墙涂料全部完成,楼梯间及公共部分涂料完成,室内电梯安装及调试完成,进户门安装完成,公共部分地砖、墙砖完成,户内电线安装完成,灯具开关面板安装完成,玻璃、窗扇安装完成,栏杆扶手安装完成,消防立管安装完成,地暖施工完成,分水器即将安装。电缆、电表箱安装即将开始,地下室设备正在安装调试。

4号楼:

1单元主体施工至24层顶板,2单元主体施工至24层墙板,3单元主体施工24层墙板,4单元主体施工25层(墙、柱、梁板一体)。土方回填完成75%,五层样板间正在施工。

二、下一步工作安排

1.加紧户外散水内管道(沟)施工。

2.积极配合后勤服务集团工作,尽快接通水、电、暖、天然气。

3.配合网络与信息中心尽快开始楼内楼宇对讲、弱电施工。

4.对已完成施工项目做好成品保护工作。







 (供稿:基建处  撰稿:宋炜 审核:白建超 李承岗)
