雁塔校区住宅楼建设情况及长安校区教师公寓南侧围墙工程进展情况通报

发布时间:2016-07-29 10:58 访问:

 在学校领导的指导、关心下,根据校务会议安排部署,基建处、住建办全体人员暑期坚守岗位,克服种种困难,加班加点,努力做好我校雁塔校区住宅楼工程及全面改善长安校区教师公寓周边环境工作,现工程进展顺利,具体进度如下:

雁塔校区住宅楼建设情况:

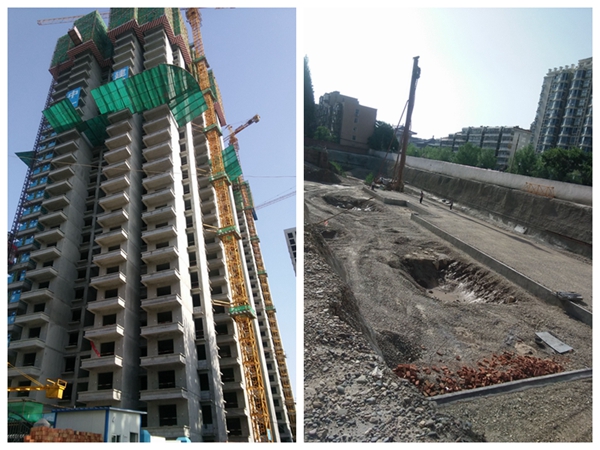

1号楼:620日主体已封顶。现外爬架已拆除,二次结构已至六层。

2号楼:主体结构西段31层墙体完成,东段31层顶板完成。二次结构到22层。基坑回填正在进行。

3号楼:主体结构西段29层墙体完成,东段29层底板完成。二次结构6层完成。基坑回填基本完成。

4号楼:131轴砂石垫层完成,准备检测。3257轴等待天然气管道移开后,进入土方作业。

长安校区教师公寓南侧围墙工程进展情况:

1、长安校区教师公寓南侧围墙、4号教学楼西侧围挡等工程,经过立项、勘察、设计、清单编制、招标等一系列前期紧张的工作,于2016717日全面开工。

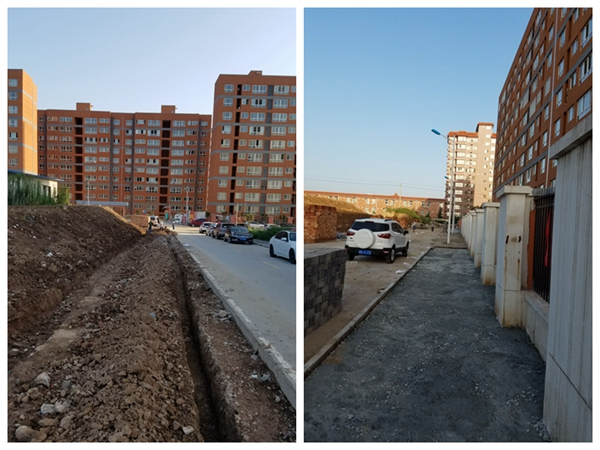

2教师公寓楼南侧道沿铺设、围墙基础开挖、基础灰土夯实正在进行。

3、新安装1教楼西侧人行道高杆路灯4具,人工挖填电缆沟87米已经完成,杆座安装、灯架安装、接地安装正在进行,建筑渣土,生活垃圾,平整全部清理完毕。



                    (供稿:基建处 撰稿:宋炜 赵淼 审核:白建超)
